堰體防滲形式比較了土工膜心墻與土工膜斜墻兩

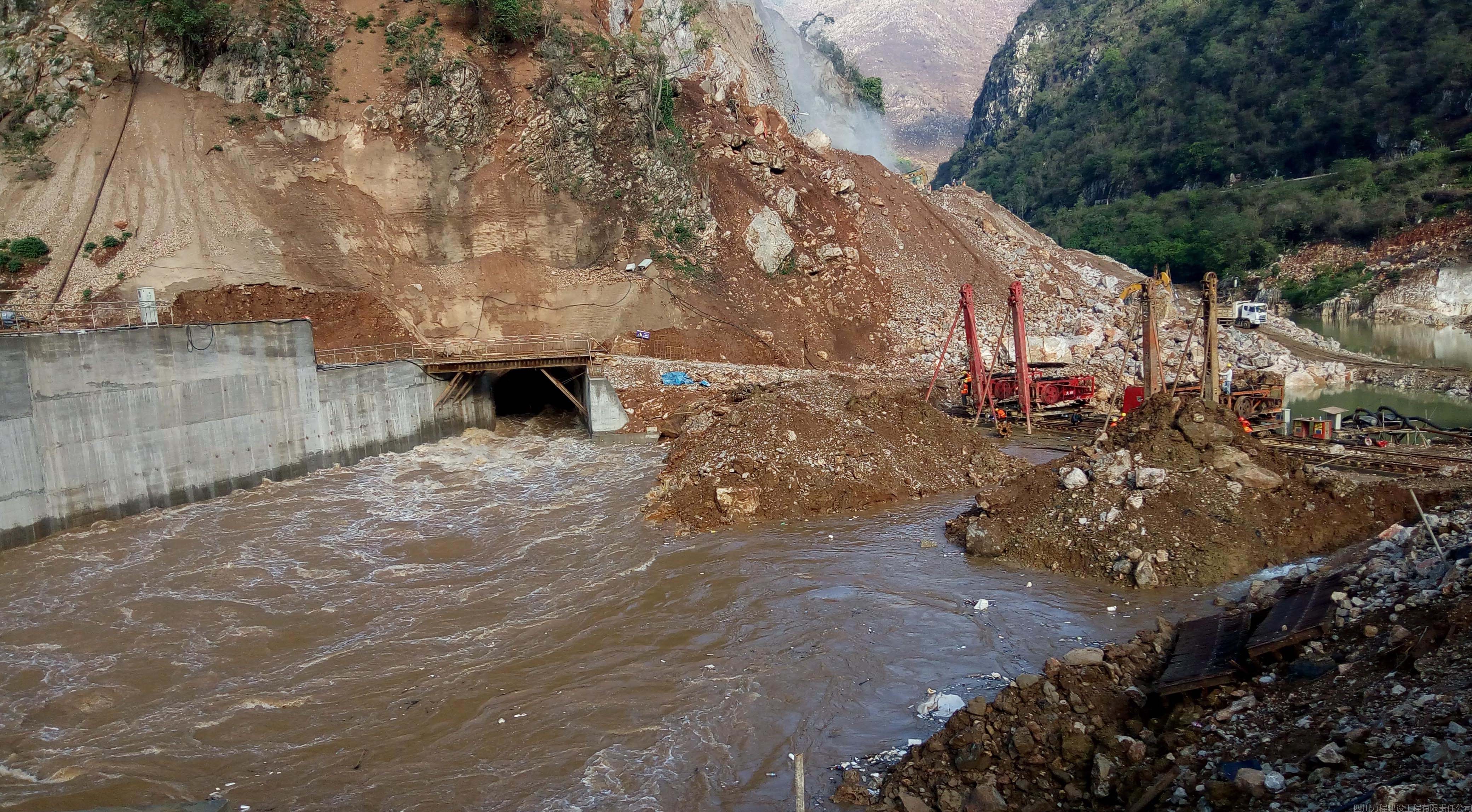

工程早期溢洪道等主體建筑物開挖工程量較大,土、石材料豐富,而土石圍堰能充分利用當地材料,結構簡單,施工方便,又可使用大型施工設備進行高強度堆筑,可在一個枯水期內完建,滿足汛期擋水條件,故上、下游圍堰均采用土石圍堰。
受地形、地質條件及初期導流洞布置制約,圍堰防滲不具備水平鋪蓋條件,且河床覆蓋層結構較松散,透水性強,多分布碎塊石及少量漂卵石,厚8~10m。同時考慮到大壩基坑工程量大,施工歷時長達1.5a,為確?;舆吰路€定,降低基坑排水強度,圍堰基礎防滲采用技術最可靠的塑性混凝土防滲墻。
堰體防滲形式比較了土工膜心墻與土工膜斜墻兩種方案。相比土工膜斜墻,土工膜心墻防滲結構圍堰工程量及投資相對較小,防滲心墻與兩岸連接結構簡單,施工方便。土工膜心墻適應圍堰變形能力強,不存在抗滑抗浮穩定性要求,結構安全可靠。土工膜心墻防滲缺點是必須在基礎防滲墻完工后才能施工,心墻與堰體堆筑施工干擾較大,工期稍長。土工膜計劃施工工期3個月,施工進度滿足要求。因此采用結構簡單、施工方便、投資較省的土工膜心墻防滲。
