復合型土工膜鋪設技術要求和焊接技術要求

返回列表 來源:土工膜土工布供應商 瀏覽: 發布日期:2021-09-18 09:59:57【
1.土工膜鋪設技術要求

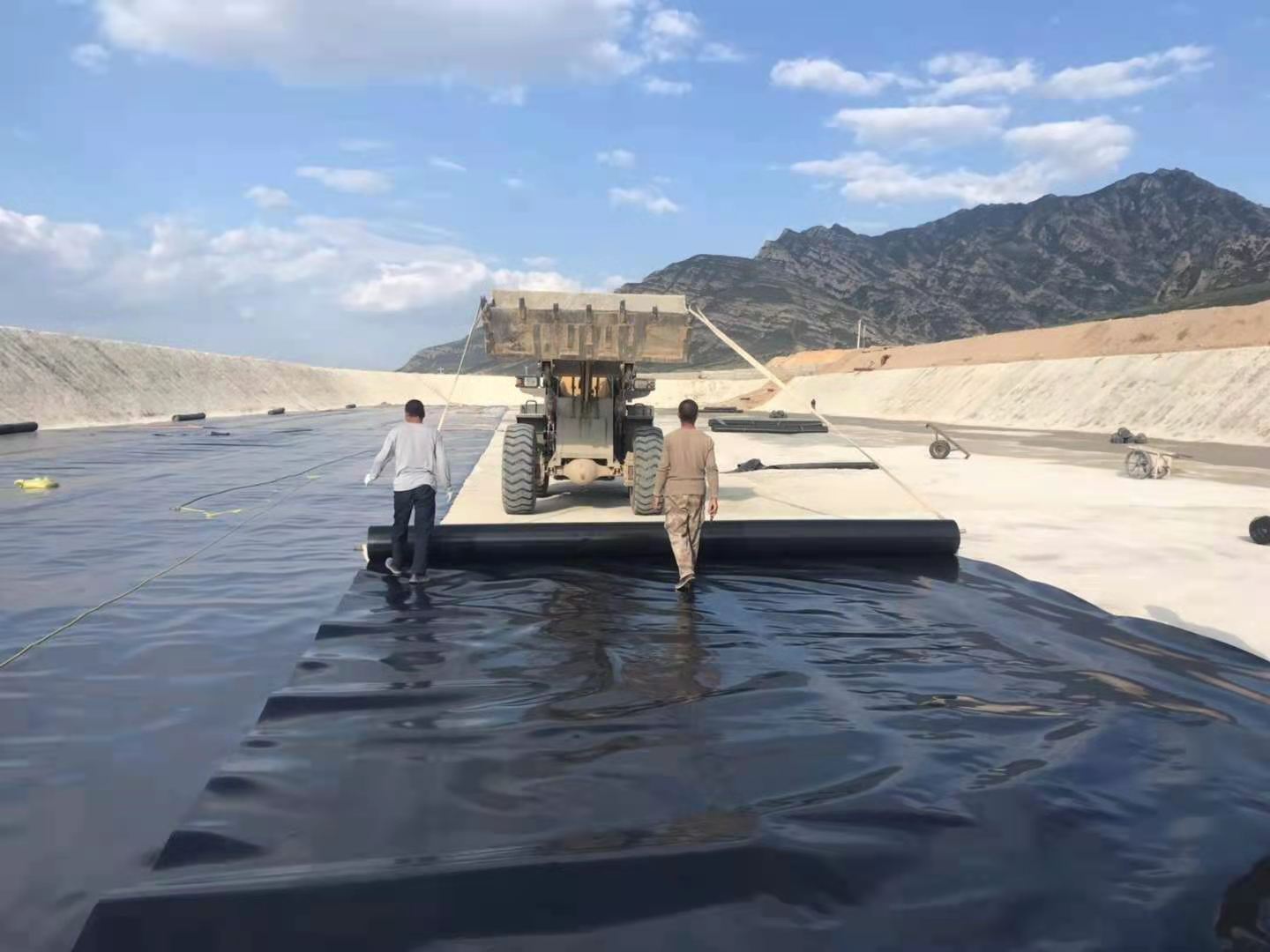

(1)復合土工膜鋪設前,應通過排氣溝開挖驗收、庫底和坡面的清理整平工作。
(2)鋪設面應清除所有的樹根、雜草、尖石,保證鋪設砂礫石墊面平整,不得有突起和凹陷,并碾壓密實。清除鋪設工作范圍內的積水。
(3)在切割防滲膜之前,先對其相關尺寸進行測量,然后根據實際切割,在涂膜時,膜與膜間接縫的寬度不小于100mm,使接縫排列方向與坡腳線平行。
(4)位于中心防滲的復合土工膜,按“之”字形鋪設,折皺高度和折皺角度應符合施工圖紙要求。復合土工膜在鋪設時,應形成折痕,并保持松馳狀態以適應變形。
(5)復合土工膜與基座和支撐層應壓平貼合,避免架空,排除氣泡,確保安全。
2.土工膜焊接技術要求
(1)復合土工膜接頭施工前,應對焊接設備、焊接溫度、焊接速度、施工工藝等進行對比試驗。
(2)防滲膜的焊接采用楔焊機,采用雙軌道熱熔焊。楔焊機不能焊接的部位,應采用擠出式熱熔焊機,將焊條與原材料同質,構成堆焊單縫。
(3)焊縫要求整齊、美觀,無滑焊和跳脫現象。
(4)遇到土工膜的長度不夠,需長線接接,應先將橫向焊縫焊好,然后進行縱縫焊接,橫向焊縫間距大于500mm應成T字型,不得十字交叉。
(5)焊膜不能壓出死折,鋪設土工膜時,保留因溫度變化而引起的伸縮變形量,應根據當地溫度變化的幅度和土工膜性能要求。
(6)土工布采用接縫,接縫寬度不小于10cm。
3.防滲工程
基于工程經驗和初步設計階段的成果,本工程采用全庫鋪裝復合土工膜防滲方案。庫底及邊坡防滲復合土工膜選用二布一膜,其中PE膜厚度0.5mm,上、下土工布300g/m2,庫底復合土工膜上鋪土壓0.8m。庫內邊坡復合土工膜上設置干砌石和碎石護層,中粗砂墊層150mm,其中干砌塊石厚度在171.30m以上,以下厚度為50cm。
4.膜下排水系統
庫底部均鋪土工膜,隨著地下水的上升侵入,土體孔隙中的空氣將進一步受到壓縮,如果不能及時有效地排出,土工膜將有被頂穿的危險,設計采用排水排氣盲溝、逆止閥和壓重組合措施。
5.庫底、壩坡復合土工膜下鋪設
厚度為150mm的中粗砂墊層,排出排水盲溝的間距約50m,盲溝尺寸30*30cm,在盲溝內設置一條φ10cm的軟式輸水管道,管周回填粗砂,粗砂外包一層300g/m2的短絲土工布。
6.填充層的技術要求
儲盤層水平鋪塑薄膜設計覆土厚度為0.8m,覆土表層采用5~10T平碾碾壓2次。在復合土工膜完成拼接鋪裝后,應及時回填、覆蓋,當回填層厚度大于50cm時,方可采用輕量碾壓,不得用重物或震動碾壓。
復合土工膜與基座和支撐層應壓平貼合,避免架空,排除氣泡,確保安全。
