返回列表 來源:土工膜土工布供應商 瀏覽: 發布日期:2021-07-15 11:10:08【
在進行復合土工膜的預制操作時,土工織物與薄膜通常都是輥壓、噴涂等形式,讓表面浸漬、粘合了聚合物的薄膜,依據質量要求保證復合土工膜生產質量。調蓄水池基層土方完成施工以后,回填土堆積時間較短,為規避一系列問題的產生要進行防滲層施工。
調蓄水池進行施工作業之前需基于施工環境、進度等完善施工組織與設計,并按照設計相關要求采購施工材料,對材料性能進行試驗檢驗,滿足設計相關要求后開始施工建設。復合土工膜雖具備良好的防刺能力,但在進行施工操作之前還需對調蓄水池表面實施有效清理,去掉突出的棱角,填平凹陷的位置,確保調蓄水池的表面光滑密實,滿足復合土工膜的應用要求。
復合土工膜的實際運輸中不能強行拖拉、扯拽,以免尖銳物將其刺傷,施工中一定要盡量使用小粒徑砂土,找平基土,倘若土工膜存在破損之處,應使用大于破損面積3倍的材料進行修補。

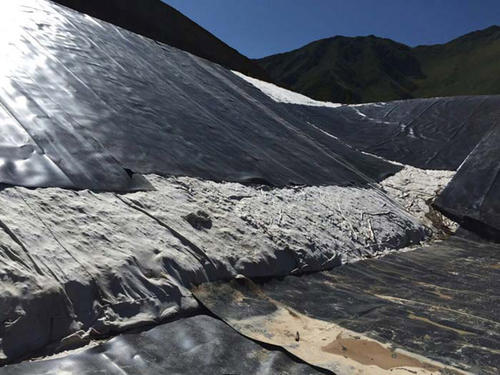

鋪設順序一般都是先從邊坡開始,循序漸進地進行場底鋪設,縱向相鄰的接頭不可以處在同一水平線當中,要錯開超過1m??v向接頭要和壩腳與彎腳的位置保持在1.5m以上,盡量置于平面之上。底部鋪設從低位延伸向高位,不能拉得過緊,要盡量保持余幅在1.50%左右,以免產生局部的下沉拉伸。在完成鋪設之后,要使用沙袋進行壓底,以免風沙等對邊緣焊接點產生不良影響。復合土工膜的接縫拼接屬于施工技術要點,會對整體質量產生直接影響,焊接操作方式主要為熱熔式雙縫焊接,焊接操作之前先把拼接口邊緣13~15cm寬的布和膜都分離開,縫合下層布,清理膜表面,遵照設計搭接寬度實施焊接。完成焊接之后對接縫進行檢驗,檢驗合格進行縫合、壓平,然后實施保護層施工,規避土工膜由于長期暴露在外而產生損壞。
調蓄水池周邊連接位置需進行妥善處理,要對土工膜與周邊土體實施合理連接,將滲流入口封堵好,將滲漏路徑封堵住,把側向滲漏的路徑截斷,以免水滲入到土工膜中產生水泡,當水位降低時漲破土工膜。周邊要挖好截水槽,截水槽在池邊1m的位置,寬度1m,深度1m,起到節水與錨固的作用,在槽內埋入波紋狀的土工膜,使用土、石塊等進行夯實。
調蓄水池周邊連接位置需進行妥善處理
